Dosage chape maigre : quantités, volumes et épaisseur

Artisan préparant et étalant une chape maigre au sol avec une truelle sur un chantier de rénovation

Sommaire

Chargement du sommaire…

Calculez votre dosage de chape maigre

Estimez les quantités de ciment, sable et eau nécessaires selon votre surface et l’épaisseur souhaitée.

cm
Quantités estimées

Temps de lecture estimé : 6 minutes

Points clés à retenir

  • Le dosage standard est de 150 kg de ciment par m³ de sable
  • En dessous de 150 kg/m³, ce n’est plus un mortier de pose
  • 200 kg/m³ pour l’intérieur, 250 kg/m³ pour les zones chargées
  • Prévoyez 10 à 15 litres d’eau pour 150 litres de mortier
  • Épaisseur courante de 5 cm, jamais sous 3-4 cm

Qu’est-ce qu’une chape maigre et pourquoi son dosage compte

Le dosage chape maigre conditionne toute la solidité du sol qui vient ensuite. Sur le terrain, on voit vite que beaucoup de bricoleurs confondent chape maigre, mortier de pose et béton armé, alors que ces trois mélanges n’ont ni la même fonction ni le même dosage.

La chape maigre est un mélange de sable, de ciment et d’eau, sans gravier, destiné à créer une sous-couche plane avant la pose d’un revêtement. Le ciment lie le sable, l’eau active la prise, et le dosage détermine la résistance finale.

Il existe un seuil à ne pas franchir. En dessous de 150 kg de ciment par m³ de sable, le mélange n’est plus un mortier de pose, précise le forum bricoleurdudimanche.com. C’est alors une forme de pose en sable stabilisé, sans armature, donc plus fragile.

J’ai vu trop de chantiers rater sur ce point précis : un dosage tiré vers le bas pour économiser un sac de ciment, et une chape qui se fissure à la première charge.

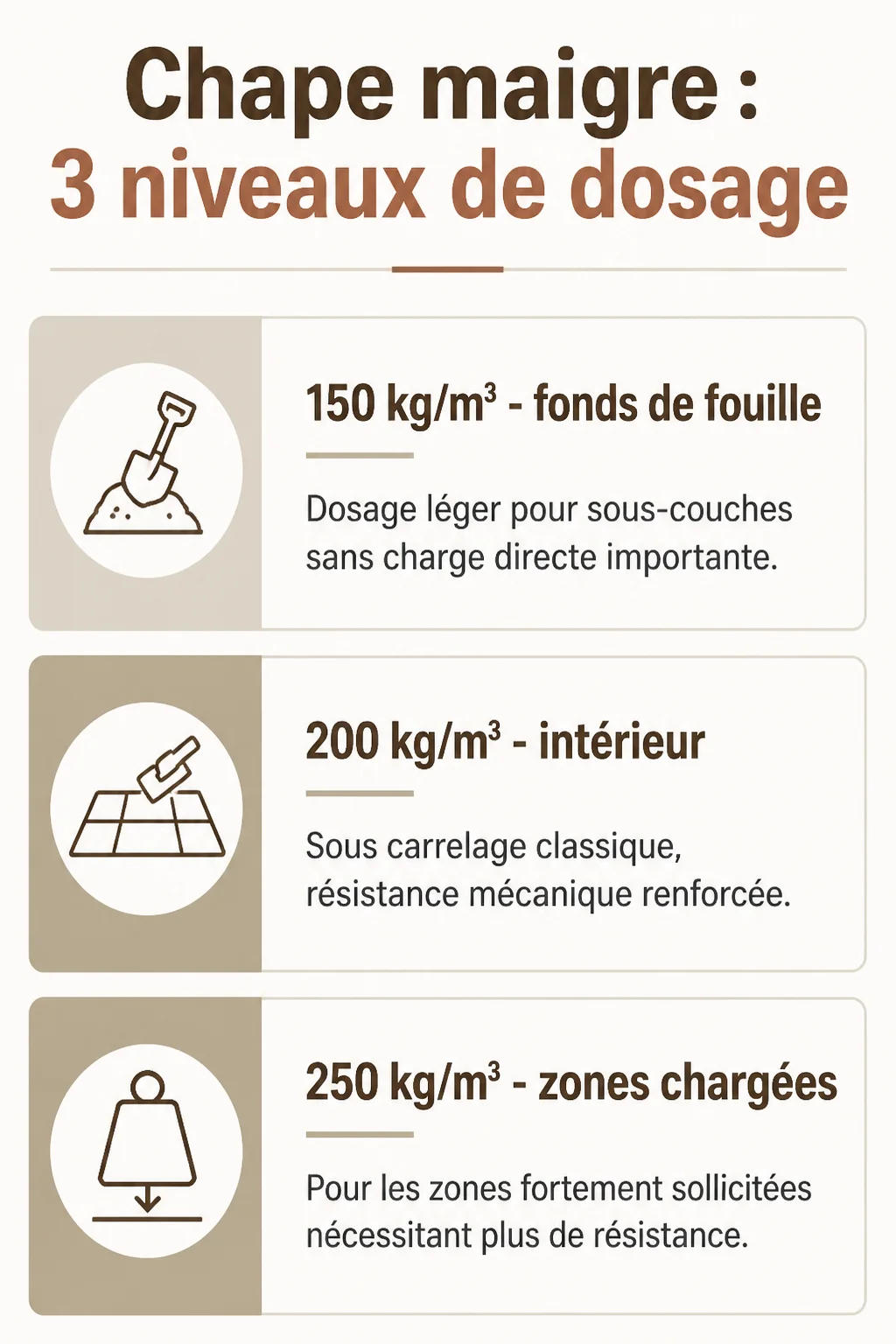

Chape maigre : 3 niveaux de dosage : 150 kg/m³ - fonds de fouille, 200 kg/m³ - intérieur, 250 kg/m³ - zones chargées

Le dosage standard : 150 kg de ciment par m³ de sable

La formule de base à retenir est simple : 1 volume de ciment pour 4 à 6 volumes de sable, soit environ 150 kg de ciment par m³ de sable, selon entreprise-batiment-91.fr. C’est le dosage de référence cité par la quasi-totalité des professionnels.

Pour un demi-mélange, comptez 125 kg de ciment, 750 kg de sable et 63 litres d’eau. Cette proportion permet d’ajuster facilement les quantités à la surface réelle du chantier, sans repartir d’un calcul complet.

Ce dosage léger convient surtout aux fonds de fouille, c’est-à-dire aux sous-couches qui ne supportent pas de charge directe importante. Petit budget ou gros chantier, la logique reste la même : le dosage doit correspondre à l’usage, pas l’inverse.

Adapter le dosage selon l’usage : 150, 200 ou 250 kg

Un conseil qui vaut de l’or : ne vous arrêtez pas au seul chiffre de 150 kg, répété partout sans distinction d’usage. Trois niveaux de dosage existent, et le choix dépend de la charge que la chape devra supporter.

Le dosage à 200 kg/m³ s’utilise en intérieur, sous carrelage classique, là où un peu plus de résistance mécanique est nécessaire. Pour les zones chargées ou exposées à l’extérieur, le dosage à 250 kg/m³ offre une meilleure tenue dans le temps.

Pour 1 m³ de mortier à 250 kg, comptez 250 kg de ciment, 1 500 kg de sable et 125 litres d’eau, indique allocarrelage.com. Ne confondez jamais ce dosage renforcé avec celui d’un béton armé, qui monte à 350 kg/m³ : ce sont deux matériaux différents, avec des usages différents.

DosageUsage principalCiment / m³
150 kg/m³Fond de fouille, chape légère150 kg
200 kg/m³Intérieur sous carrelage200 kg
250 kg/m³Zones chargées ou extérieures250 kg

Convertir le dosage en volumes de chantier

Ce n’est pas sorcier, mais il faut s’y prendre dans l’ordre : peu de bricoleurs pèsent leur ciment sur le chantier, ils comptent en sacs, en pelletées ou en seaux. Voici comment relier les trois dosages aux volumes courants.

Pour visualiser une préparation en direct, cette vidéo de Tuto Tuyaux montre le dosage, le test de consistance et une astuce pratique.

Pour une bétonnière de 130 litres, on utilise un demi-sac de ciment de 25 kg pour 35 à 40 pelletées de sable, selon allocarrelage.com. Une pelle de maçon bien remplie contient environ 3 à 4 litres de sable, précise maison-optimale.fr, ce qui permet de compter directement sur le chantier sans balance.

En seaux de 10 litres, la règle simple à retenir est 1 seau de ciment pour 6 seaux de sable pour obtenir un dosage à 200 kg/m³. Pour un dosage très maigre à 150 kg/m³, comptez plutôt 1 seau de ciment pour 8 seaux de sable. À la brouette, bricoleurdudimanche.com donne 9 seaux de maçon de sable pour 25 kg de ciment.

Volume chantierDosage 150 kg/m³Dosage 200 kg/m³
Bétonnière 130 L1/2 sac (12,5 kg) / 35-40 pelletéesproportionnel, plus riche
Seaux de 10 L1 seau ciment / 8 seaux sable1 seau ciment / 6 seaux sable
Brouette (seaux de maçon)9 seaux sable / 25 kg cimentajuster à la hausse

Doser l’eau correctement

On oublie souvent ce détail, et pourtant l’eau fait toute la différence entre une chape qui prend correctement et une chape qui se fendille. Le rapport eau/ciment optimal se situe à 0,5, soit 50 litres d’eau pour 100 kg de ciment, selon allocarrelage.com.

Pour un volume courant de chantier, prévoyez entre 10 et 15 litres d’eau pour 150 litres de mortier, précise espace-aubade.fr. Un excès d’eau dilue la résistance du mélange, un manque d’eau empêche une prise homogène et laisse des zones friables.

Choisir l’épaisseur de la chape maigre

Dans mon expérience, l’épaisseur est aussi importante que le dosage, et les deux sont liés : une chape trop fine avec un bon dosage reste fragile. L’épaisseur recommandée varie entre 4 et 10 cm, avec une pratique courante de 5 cm, selon entreprise-batiment-91.fr.

Le professionnel évite de descendre sous 4 cm, au risque d’obtenir une chape trop fragile. En pratique, les artisans dépassent rarement les 7 cm d’épaisseur, indique espace-aubade.fr.

Si votre épaisseur disponible est inférieure à 3 cm, mieux vaut oublier la chape et opter pour un ragréage ou une colle épaisse, recommande maison-optimale.fr. Ce n’est pas le même produit, ni la même mise en œuvre.

Temps de séchage et mise en service

Les sources divergent sur les délais, et c’est normal : elles ne parlent pas du même palier. Il faut distinguer le moment où l’on peut marcher dessus, le séchage complet, et le moment où l’on peut poser le revêtement final.

On peut marcher sur la chape après 24 à 48 heures, selon entreprise-batiment-91.fr. Le séchage complet, lui, s’étale généralement sur 14 à 28 jours, tandis qu’allocarrelage.com recommande d’attendre 15 à 21 jours avant de poser le carrelage.

Un cas particulier mérite l’attention : si la chape est coulée sur une dalle béton qui vient d’être faite, il faut attendre 1 à 2 mois avant d’appliquer la chape, prévient espace-aubade.fr. Ce n’est pas sorcier, mais il faut s’y prendre dans l’ordre, sous peine de voir la chape se décoller par la suite.
